บทคัดย่อ
ระบบน้ำหล่อเย็น (Cooling Water System) เป็นโครงสร้างพื้นฐานที่สำคัญในกระบวนการผลิตเหล็กรีดเย็น การหยุดเดินเครื่อง (Plant Shutdown) เพื่อเปลี่ยนหรือซ่อมบำรุงท่อหลักจึงต้องอาศัยการวางแผนทางวิศวกรรมที่แม่นยำและการบริหารความเสี่ยงในระดับสูง บทความนี้นำเสนอหลักการบริหารโครงการเปลี่ยนท่อระบบน้ำหล่อเย็นหลักภายใต้กรอบเวลาที่จำกัด ในสภาพแวดล้อมที่มีความเสี่ยงจากการอยู่ใกล้พื้นที่จัดเก็บสารเคมี โดยอาศัยหลัก Pre-fabrication (Modular Piping Construction) การประเมินความเสี่ยง (Risk Assessment) และการจัดการ Plant Shutdown ที่มีประสิทธิภาพ พร้อมยกกรณีศึกษาภาคสนามจากการดำเนินงานจริงในอุตสาหกรรมเหล็กแผ่นรีดเย็นของไทย
คำสำคัญ: ระบบน้ำหล่อเย็น, Pre-fabrication, การประเมินความเสี่ยง, Plant Shutdown, วิศวกรรมบำรุงรักษา, พื้นที่อันตราย
1. บทนำ
ในอุตสาหกรรมการผลิตเหล็กรีดเย็น (Cold Rolling Mill) ระบบน้ำหล่อเย็นทำหน้าที่ควบคุมอุณหภูมิของลูกรีด เหล็กที่อยู่ระหว่างการผลิต และอุปกรณ์ทางกลในสายการผลิต ความเสถียรของระบบส่งผลโดยตรงต่อคุณภาพของผลิตภัณฑ์ ความปลอดภัยของเครื่องจักร และความต่อเนื่องของการผลิต (Nayyar, 2000) เมื่อท่อหลักของระบบเข้าสู่ช่วงท้ายอายุการใช้งานหรือเกิดความเสียหาย การเปลี่ยนท่อจึงต้องดำเนินการภายใต้กรอบ Plant Shutdown ที่จำกัด เนื่องจากการหยุดเดินเครื่องที่ยาวนานหมายถึงการสูญเสียทางเศรษฐกิจอย่างมีนัยสำคัญต่อผู้ประกอบการ
ความท้าทายของโครงการเปลี่ยนท่อในโรงงานอุตสาหกรรม จึงไม่ได้อยู่ที่เทคนิคการเชื่อมประกอบเพียงอย่างเดียว แต่ครอบคลุมไปถึงการบริหารเวลา การจัดการความปลอดภัยในพื้นที่ทำงานที่ซับซ้อน และการประสานงานกับระบบ Utility อื่น ๆ ที่ยังคงเดินเครื่องอยู่
2. ความท้าทายทางวิศวกรรม
2.1 การทำงานในพื้นที่อันตราย (Hazardous Area)
มาตรฐานความปลอดภัยกระบวนการ (Process Safety Management) ของ OSHA ตาม 29 CFR 1910.119 กำหนดให้การปฏิบัติงานในพื้นที่ที่อยู่ติดกับสารเคมีอันตรายต้องผ่านกระบวนการประเมินความเสี่ยงเชิงระบบ ครอบคลุมการระบุอันตราย (Hazard Identification) การวิเคราะห์ผลกระทบ และการกำหนดมาตรการควบคุม (OSHA, 2024) เช่นเดียวกับมาตรฐาน ISO 45001:2018 ที่ระบุให้องค์กรต้องบูรณาการการจัดการอาชีวอนามัยและความปลอดภัยเข้ากับกระบวนการดำเนินงานทุกขั้นตอน (ISO, 2018)
การทำงานในพื้นที่เช่นนี้จึงต้องอาศัย Job Safety Analysis (JSA) ที่จัดทำก่อนเริ่มงานทุกช่วง และมีระบบ Permit-to-Work (PTW) สำหรับงานเสี่ยง เช่น Hot Work, Confined Space และ Working at Height
2.2 ความหนาแน่นของระบบท่อ Utility เดิม
มาตรฐาน ASME B31.3 Process Piping Code (ASME, 2022) ระบุข้อกำหนดด้านการออกแบบ การติดตั้ง และการตรวจสอบระบบท่อในกระบวนการอุตสาหกรรม โดยเฉพาะอย่างยิ่งการวางแผนเส้นทางท่อ (Pipe Routing) ที่ต้องคำนึงถึงระยะห่างที่ปลอดภัยจากระบบท่ออื่น การรองรับน้ำหนัก (Pipe Support) และการขยายตัวจากความร้อน (Thermal Expansion)
ในพื้นที่ทำงานที่มีระบบท่อ Utility เดิมติดตั้งอยู่อย่างหนาแน่น ผู้ปฏิบัติงานต้องอาศัยทักษะการเชื่อมประกอบ (Fitting & Welding) ที่แม่นยำสูง และต้องมีแผนป้องกันมิให้กระทบกระเทือนระบบข้างเคียงที่กำลังเดินเครื่องอยู่
3. หลักการทางวิศวกรรมที่นำมาประยุกต์ใช้
3.1 Pre-fabrication (Modular Piping Construction)
Pre-fabrication คือกระบวนการเตรียมและประกอบชิ้นส่วนท่อ — เช่น ข้อต่อข้องอ (Elbows) หน้าแปลน (Flanges) และ Spool Pieces — ที่โรงงาน Off-site ในสภาพแวดล้อมที่ควบคุมได้ ก่อนขนย้ายเข้าพื้นที่หน้างานเพื่อติดตั้ง (Smith & Van Laan, 1987)
การศึกษาของ Construction Industry Institute (2013) ระบุว่า การประยุกต์ใช้หลัก Modularization สามารถลดระยะเวลาการก่อสร้างหน้างานได้ถึง 30-40% ลดการใช้แรงงานในพื้นที่เสี่ยง และเพิ่มคุณภาพของงานเชื่อมเนื่องจากดำเนินการในสภาพแวดล้อมที่ควบคุมได้ ประโยชน์เชิงวิศวกรรมความปลอดภัย (Safety Engineering Benefits) ของ Pre-fabrication จึงมี 4 ประการสำคัญ ได้แก่
ลดเวลาทำงานในพื้นที่อันตราย (Reduced Exposure Time)
ลดงานเชื่อมหน้างาน (Minimized On-site Welding) ซึ่งเป็น Hot Work ที่มีความเสี่ยงสูง
ควบคุมคุณภาพได้ดีกว่า ภายใต้สภาวะ Workshop
เพิ่มความแน่นอนของกำหนดส่งมอบ (Schedule Reliability)
3.2 การประเมินความเสี่ยงและ Job Safety Analysis
ก่อนเริ่มดำเนินงานในพื้นที่อันตราย ทีมวิศวกรต้องจัดทำเอกสาร JSA ที่ระบุขั้นตอนการทำงานทั้งหมด อันตรายที่อาจเกิดขึ้นในแต่ละขั้นตอน และมาตรการป้องกัน (OSHA, 2024) ร่วมกับการประสานงานกับฝ่ายความปลอดภัยของโรงงานผู้ว่าจ้างเพื่อกำหนดเงื่อนไขในการ Isolation ระบบสารเคมีและพื้นที่กันชน (Buffer Zone) ที่เหมาะสม
3.3 การบริหาร Plant Shutdown
การจัดการ Plant Shutdown ที่มีประสิทธิภาพต้องอาศัยการวางแผนงานในรูปแบบ Critical Path Method (CPM) เพื่อระบุกิจกรรมที่กำหนดเวลารวมของโครงการ และจัดสรรทรัพยากรให้สอดคล้องกับลำดับงาน (Nayyar, 2000) แนวทางนี้ช่วยให้สามารถดำเนินงานหลายขั้นตอนแบบขนาน (Parallel Activities) เช่น การรื้อถอนท่อเดิม การขนย้ายชิ้นส่วน Pre-fabrication และการเตรียมจุดเชื่อม ภายในกรอบเวลาที่จำกัด
4. กรณีศึกษาภาคสนาม

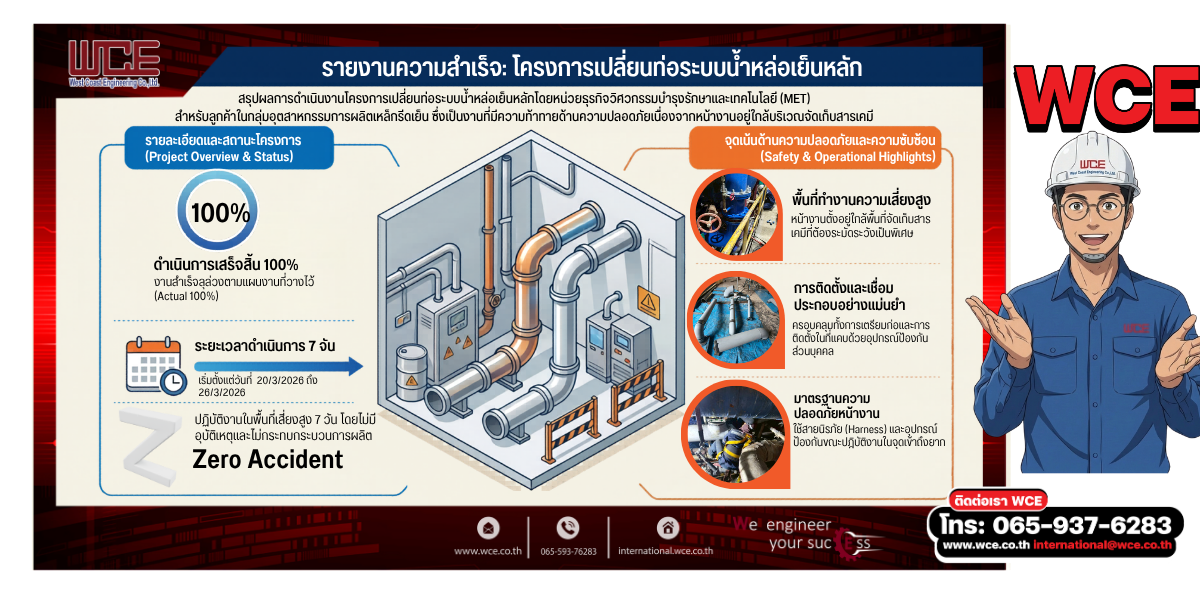

หน่วยธุรกิจวิศวกรรมบำรุงรักษาและเทคโนโลยี (Maintenance Engineering and Technology — MET) ของบริษัท เวสท์โคสท์ เอ็นจิเนียริ่ง จำกัด (WCE) ได้ดำเนินโครงการเปลี่ยนท่อระบบน้ำหล่อเย็นหลักให้แก่ ผู้ผลิตเหล็กแผ่นรีดเย็นมหาชนรายหนึ่งในประเทศไทย ระหว่างวันที่ 20 – 26 มีนาคม 2569 (รวมระยะเวลา 7 วัน)

บริบทของโครงการ
พื้นที่ปฏิบัติงานอยู่ใกล้กับพื้นที่จัดเก็บสารเคมี ซึ่งจัดเป็นพื้นที่ Hazardous Area ตามมาตรฐานอุตสาหกรรมหน้างานมีระบบท่อ Utility เดิมติดตั้งอยู่อย่างหนาแน่น ทำให้พื้นที่ทำงานจำกัดกรอบเวลา Plant Shutdown ที่ได้รับอนุญาตเพียง 1 สัปดาห์
แนวทางที่ประยุกต์ใช้
Pre-fabrication ชิ้นส่วนวิกฤต — ข้อต่อข้องอและหน้าแปลนทั้งหมดถูกผลิตและเชื่อมประกอบล่วงหน้าใน Workshop เพื่อลดงานเชื่อมหน้างาน
Risk Assessment & JSA — จัดทำเอกสารและทบทวนทุกวันก่อนเริ่มงานเช้า
Critical Path Scheduling — แบ่งงานเป็น 5 เฟส (Demolition, Installation, Welding, Pressure Testing, Handover) แบบขนานในจุดที่ทำได้
ผลลัพธ์
โครงการส่งมอบสำเร็จ 100% ตามแผน ภายในกรอบเวลา 7 วัน โดย ไม่มีเหตุการณ์ด้านความปลอดภัยเกิดขึ้น และระบบน้ำหล่อเย็นกลับมาเดินเครื่องตามกำหนด รักษาความต่อเนื่องของการผลิตให้ลูกค้าได้อย่างสมบูรณ์
5. สรุป
โครงการเปลี่ยนท่อระบบน้ำหล่อเย็นหลักในโรงงานอุตสาหกรรมเหล็กรีดเย็น เป็นตัวอย่างที่ชัดเจนของการบูรณาการหลักการทางวิศวกรรมหลายแขนงเข้าด้วยกัน — ทั้งวิศวกรรมท่อ (Piping Engineering) วิศวกรรมความปลอดภัย (Safety Engineering) และการบริหารโครงการ (Project Management)
การประยุกต์ใช้หลัก Pre-fabrication ร่วมกับ การประเมินความเสี่ยงเชิงระบบ และ การวางแผนงานแบบ Critical Path สามารถลดระยะเวลาทำงานหน้างาน ลดความเสี่ยงในพื้นที่อันตราย และเพิ่มความแน่นอนของกำหนดส่งมอบได้อย่างมีนัยสำคัญ กรณีศึกษาที่นำเสนอแสดงให้เห็นว่า แม้ในเงื่อนไขที่ท้าทายที่สุด — พื้นที่จำกัด ระบบท่อหนาแน่น ใกล้สารเคมี และกรอบเวลาเพียง 7 วัน — การยึดหลักวิศวกรรมที่เป็นมาตรฐานสากลสามารถนำพาโครงการให้สำเร็จได้อย่างปลอดภัยและตรงตามแผน
เอกสารอ้างอิง (References)
เกี่ยวกับ WCE
บริษัท เวสท์โคสท์ เอ็นจิเนียริ่ง จำกัด (WCE) เป็นผู้ให้บริการงานวิศวกรรมแบบครบวงจรในภาคอุตสาหกรรมหนัก ครอบคลุมงานวิศวกรรมเครื่องจักร การบริหารงานบำรุงรักษาโรงงานอุตสาหกรรม การประกอบโครงสร้างเหล็ก งาน Engineering Procurement and Construction (EPC) วิศวกรรมระบบราง และระบบหุ่นยนต์และระบบอัตโนมัติ
หน่วยธุรกิจ Maintenance Engineering and Technology (MET) เชี่ยวชาญด้านวิศวกรรมการบำรุงรักษาเชิงป้องกัน การบำรุงรักษาในช่วง Plant Shutdown และการบริหารความเสี่ยงในพื้นที่อันตราย โดยมีประสบการณ์ตรงในการให้บริการแก่โรงงานผู้ผลิตเหล็กแผ่นรีดเย็นมหาชน
We engineer your success.
📞 โทร: 065-937-6283 | 📧 อีเมล: international@wce.co.th | 🌐 เว็บไซต์: www.wce.co.th
#IAMWCE #WestCoastEngineering #MET #MaintenanceEngineering
ขอใบเสนอราคา / Request a Quote
